BRL 2026, O QUE VEM POR AÍ

NESTA EDIÇÃO:

  1. BRL 2026: O que vem por aí;
  2. EXCLUSIVO: O que muda e quais as oportunidades de Mucugê com o novo PDDU;
  3. VILA DAS UVAS: 100% das lajes concretadas;
  4. BOSSA: Fase final da estrutura;

BRL 2026: O VEM POR AÍ

2025 foi um ano abençoado para a nossa empresa. Só temos a agradecer aos nossos clientes e parceiros por toda confiança nesta construção.

Em fevereiro demos início às obras do Bossa Farol de Itapoan, empreendimento que já tinha no momento praticamente 100% de suas unidades vendidas. Avançamos ao mês de março com o lançamento do Vila das Uvas Mucugê, nosso 1o projeto na Chapada Diamantina, que teve 100% das unidades vendidas em apenas 1 semana.

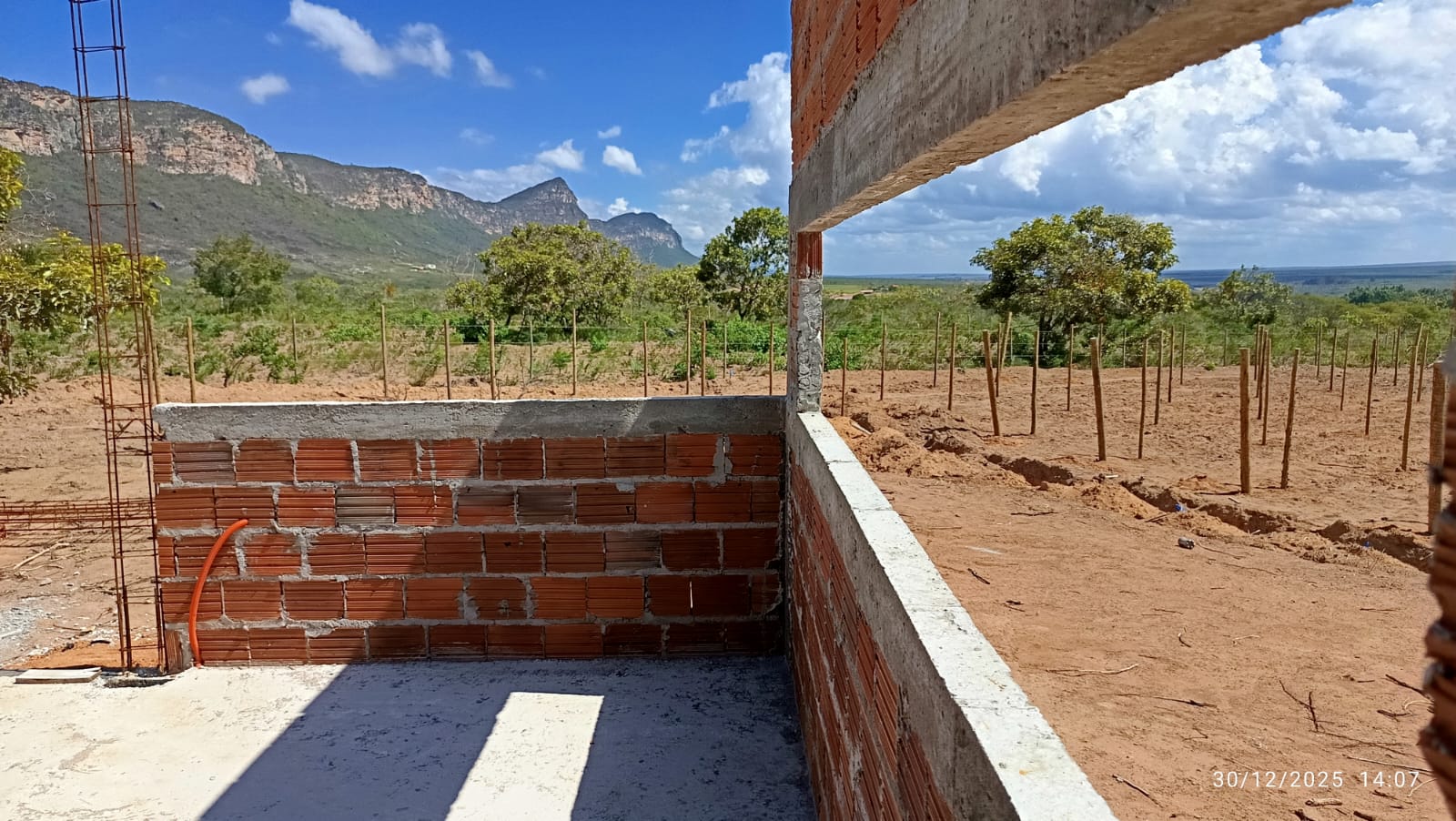

Foto: Obra do Vila das Uvas, em 30/12/25

Em julho já estávamos iniciando as obras de Mucugê, quando divulgamos parceria e exclusividade com a Vinícola Vaz, pioneira e referência na produção de vinhos na Chapada Diamantina, para desenvolvimento de um novo produto – os Condomínios Vinícolas, projetos imobiliários que produzirão seu próprio vinho. O primeiro empreendimento desta parceria será lançado em 2026, na cidade de Morro do Chapéu, cidade que apostamos se destacará pelo eno e agroturismo nos próximos anos.

Neste fim de ano, aproveitamos a oportunidade e fizemos a nossa Reunião Anual por lá! Seguem algumas imagens do todo o nosso time turistando em Morro: na visita guiada da Vinícola Vaz, no Centro Histórico, no Akã Lavandário e Essências, na Charcutaria Sabor Latino e na Cachoeira do Ferro Doido.

Fotos: Equipe da BRL aproveitando os atrativos turísticos de Morro do Chapéu em dez/25

Em 2026, além do lançamento do 1º Condomínio Vinícola da BA, teremos também um novo lançamento em Salvador!

  • O QUE: Novo empreendimento BRL em Salvador;
  • ONDE: Colina A, em Patamares;
  • PROPOSTA: mar, natureza e cidade em harmonia
  • UNIDADES: 3 suítes e exclusividade em torre única, com apenas 2 aptos por andar;
  • LAZER: completo, com destaque para clube com piscina e quadra, além de uma academia de 200 m2;
  • LANÇAMENTO: até abr/26;
  • MAIS INFOS: enviaremos em breve!

Segue abaixo imagem com drone da vista dos aptos, todos eles nascentes!

Foto: Imagem com drone da vista dos aptos do novo empreendimento que a BRL irá lançar na Colina de Patamares em 2026

Gostou? Segue a gente no @brlincorp que iremos divulgar conforme avancemos à etapa de vendas!


EXCLUSIVO: O QUE MUDA E QUAIS AS OPORTUNIDADES EM MUCUGÊ COM O NOVO PDDU

Neste mês de dez/25 a Prefeitura de Mucugê avançou com a aprovação da minuta final do novo Plano Diretor da cidade. A BRL esteve presente em todas as audiências ao longo do ano, contribuindo com a pauta de construir as bases para um desenvolvimento estruturado do município.

Das principais mudanças está a maior restrição à construção de apartamentos compactos na sede do município, limitando os mesmos com relação à sua área mínima e à necessidade de 1 vaga de estacionamento por unidade. Em função desta mudança de área mínima, as unidades em novos empreendimentos no entorno do centro histórico de Mucugê tendem a ser precificadas em tickets acima de R$ 800 mil, o que certamente deve elevar a régua de valorização para quem comprou unidades no Vila das Uvas. É uma boa notícia para estes clientes!

Em paralelo, foi aprovado o ordenamento legal para a construção de condomínios nas zonas rurais. Observamos vetores de boas oportunidades na região da estrada que liga a sede ao distrito de Guiné. Por ali se acessa o Vale do Pati e todas as belezas da vizinha Serra do Sincorá.

Fotos: Novos projetos vinícolas e imobiliários marcam a estrada de Guiné, vetor de valorização com o novo PDDU.


EVOLUÇÃO DA OBRA – VILA DAS UVAS



LANÇAMENTO: Mar/25

ENTREGA: Out/26

AVANÇO DA OBRA:

  • Canteiro, Terraplenagem e Contenções – 100%
  • Fundação – 100%
  • Estrutura – 65%
  • Alvenarias – 55%
  • Instalações – 15%

STATUS DO EMPREENDIMENTO:

O mês de dezembro foi de correria (rsrs). Concretamos neste mês as lajes de cada um dos 4 blocos. Agora o foco está na conclusão das alvenarias do pavimento superior e no início da cobertura/telhados. Em paralelo já serão iniciados os serviços de piso, reboco e instalações elétricas/hidráulicas.

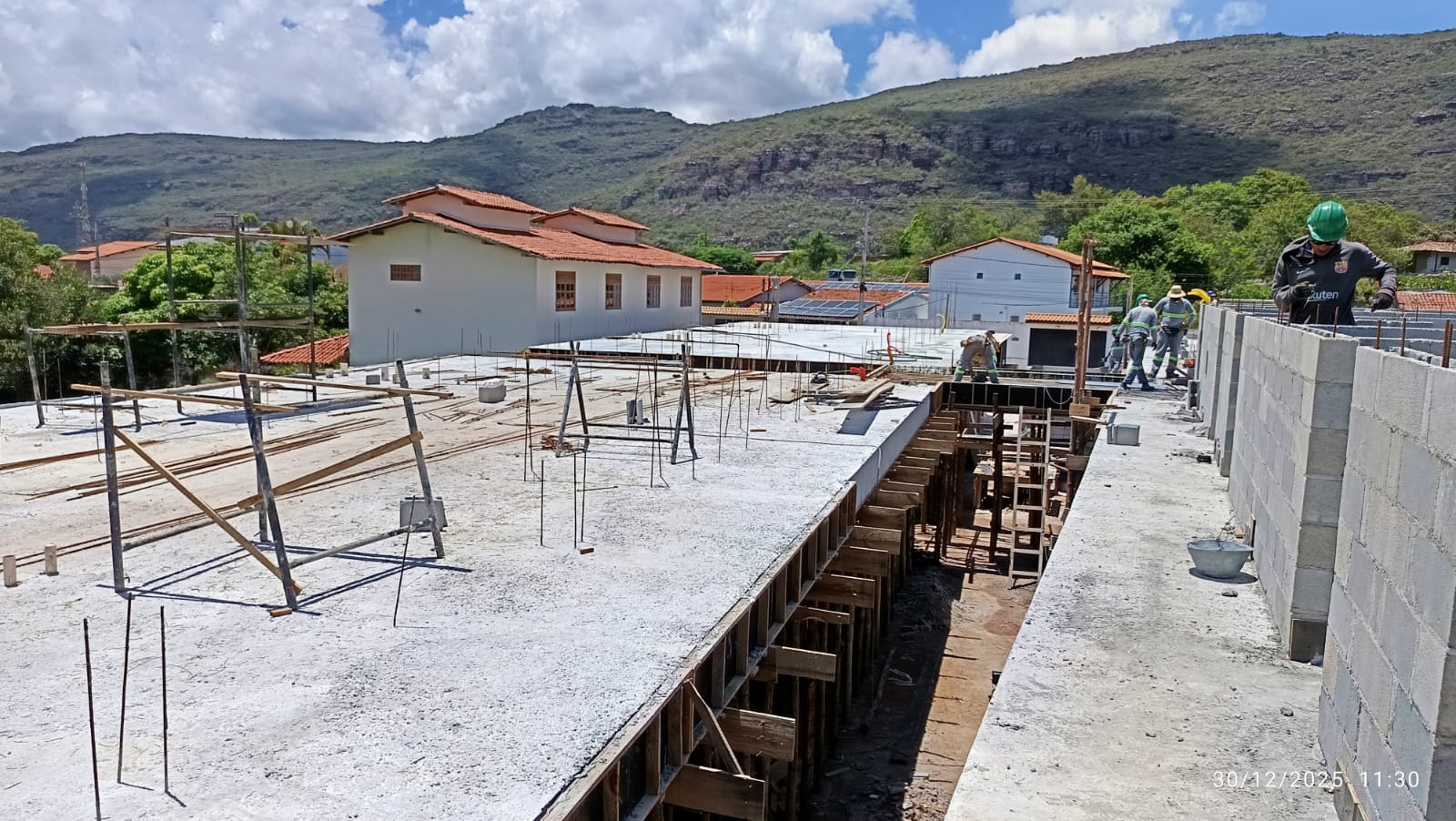

Foto: Concretagem da 4ª e última laje do Vila das Uvas, realizada em  23/12/25

[ACESSE O SITE COM MAIS FOTOS E CRONOGRAMA DA OBRA]

[CADASTRE-SE AQUI PARA O PRÓXIMO LANÇAMENTO DA BRL NA CHAPADA DIAMANTINA]


EVOLUÇÃO DA OBRA – BOSSA ITAPOAN



LANÇAMENTO: Mai/24

ENTREGA: Mar/27

AVANÇO DA OBRA:

  • Demolição, Terraplenagem e Fundações – 100%
  • Estrutura – 59%
  • Alvenarias – 14%
  • Instalações – 9%
  • Revestimentos Externos – 6%
  • Impermeabilizações – 5%

STATUS DO EMPREENDIMENTO:

Estamos na fase final da estrutura, a qual devemos finalizar até 31/01/26. A partir daí seguiremos com as fachadas e toda a parte interna da torre. Em visitas à obra é impossível não se animar com o belo marco que entregaremos para Salvador e para os nossos clientes. É o tipo de projeto que temos a impressão que superaremos a expectativa de todos. Que assim seja! Para consultar unidades disponíveis, basta nos chamar na nossa Central (71) 99601-3100.

Quer mais infos sobre os nossos empreendimentos e a nossa atuação?

Escreve pra gente: contato@brlincorp.com.br ou Direct através do @brlincorp no Insta!

NOV/25: ENTREVISTA CLAUDIO E VITÓRIA, NOSSOS ENGENHEIROS NA CHAPADA
